Aktuality k 14. 6. 2024

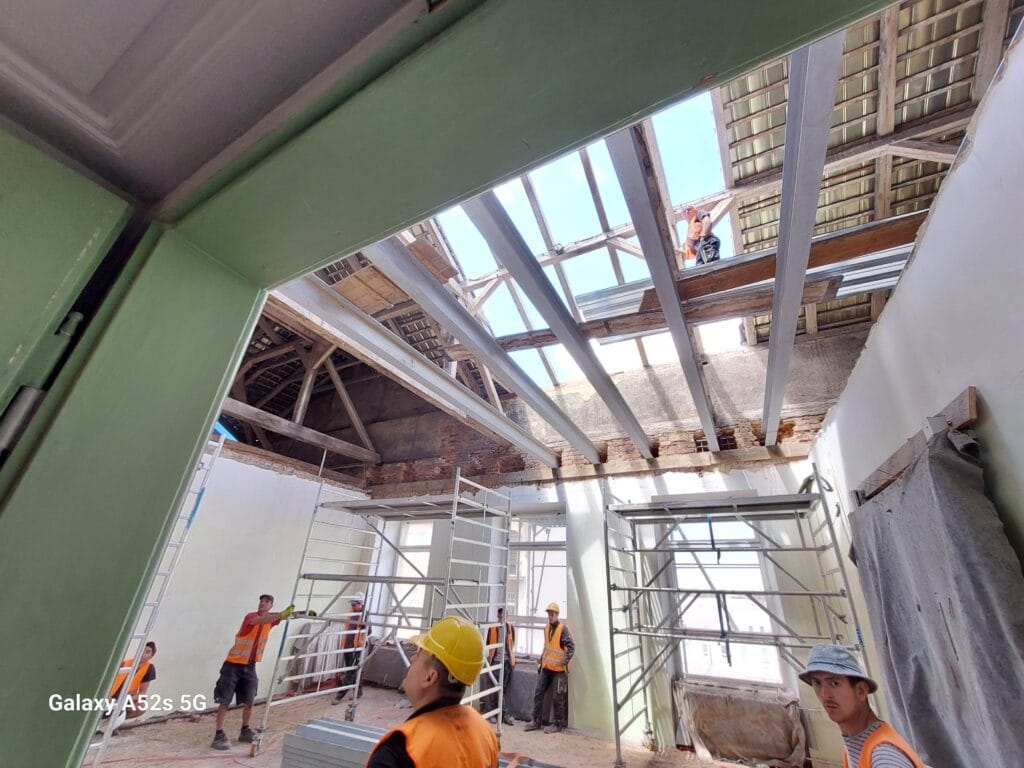

  • Ve středu12. 6. a částečně ještě v sobotu 15. 6. úspěšně proběhlo osazování traverz nad konferenční místností, knihovnou, malou TV a vchodem, kvůli čemuž byla zavřená škola (ředitelské volno).
  • Před školou byla kvůli parkování nákladního auta uříznuta část zábradlí, bude vráceno zpět, jakmile skončí osazování.
  • V sobotu 22. 6. proběhne betonování první části stropu (část do náměstí) – od té chvíle bude strop pevný, pochozí a začnou práce na vracení této části 2. patra do použitelného stavu. Betonování druhé půlky proběhne předpokládáme začátkem července.
  • V pátek 28. 6. od 11h (chvíli po předání vysvědčení) se musí předat celá budova stavbě a rozeběhne se bourání toalet v 1. patře a stoupaček v zázemí jídelny.
  • Okna – domluvili jsme se s dodavatelem oken na typu kliček na záchodech, horní větračky budou ovládané pákou, staženou k dolnímu parapetu okna.
  • WC – řešili jsme několik drobných změn v rozložení toalet.
  • Elektro – na chodbách ve 2. patře budou nové rozvaděče a kompletně nové rozvody. Ve třídách jsme nechali zapojit 4 zásuvky (pod tabulí, naproti, u vypínače a mezi okny). Ve všech velkých učebnách bude příprava na projektor (datový kabel a elektro pod stropem) a roztažená datová síť. V kroužkové místnosti bude za dveřmi pod stropem umístěna rozvaděčová skříň.
  • Řešíme výmalbu 2. patra. V původním rozpočtu byla jen výmalba stropu, takže o výmalbu stěn bude projekt dražší. Bohužel nejde o způsobilé výdaje (= platí to celé škola).
  • Požádali jsme o nabídku na našpricování vnějších zdí ve dvoře, abychom zastavili další rozpad omítek a ničení cihel povětrnostními podmínkami (když už tam máme to lešení 😊). Zatím čekáme na částku.
  • Luxfery na chodbách budou muset pryč, postupně budou vyměněné všechny protipožární průchodové dveře.
  • Aktuálně nejvíc hluku dělají jednak staré trámy, které shazují ze stropu (těžké, duté rány, které se ozývají teď už nad 1., 2. a 5. třídou), jednak elektrikáři, kteří připravují žlaby na kabely (trvale jedoucí bourací kladiva), zbytek stavby je proti tomu relativně tichý. Probíhající práce jsou nicméně dost prašné.
  • Ve čtvrtek konference schválila „dlaždičkovou skupinu“. Dostali zadání kontaktovat firmu, která bude pro rekonstrukci dodávat obklady a dlažbu.

Rekonstrukce školy probíhá v rámci projektu s názvem: ,,Technické a přírodovědné vzdělávání v Dobromysli – II. plus III. Etapa“ č. CZ.06.04.01/00/22_112/0001350, spolufinancovaného Evropskou unií z Evropského fondu pro regionální rozvoj v rámci programu 112. výzvy IROP- Základní školy II. – SC 4. 1. (PR).

Waldorfská škola Dobromysl Plzeň
Cookies a soukromí

Tento web používá cookies, aby mohl nabídnout některé funkce. Cookie je informace uložená ve vašem prohlížeči. Umožňuje takové funkce jako rozpoznat vás, když se na stránky vrátíte, případně zjistit, které stránky jste navštívili. Pomáhají nám porozumět tomu, které části webu považují návštěvníci za nejzajímavější a nejužitečnější. Některé cookies jsou nutné pro správné fungování webu, např. pro přihlášené uživatele. Cookies mohou nastavovat i weby třetích stran, pokud jsou do našich stránek jejich části vloženy.
